# 준비물(25평 기준) 1인 셀프시공 - 옥상방수공사 (준비물과 작업방법은 설명하며 아버지가 직접 시공함)
1. 우레탄방수페인트(하도 28L-30평 / 중도 72kg-28평 / 상도 25.2L-40평) 용량만큼 주문
주문한 7만원 청소기 / 주문한 페인트 49만원 2. 실리콘 (10ea -
3. 공업용 청소기(7만원)/집진커버(1만5천원)/그라인더(보유)
4. 붓/롤러/롤러연장용봉
1. 옥상샌딩작업 및 물청소후 하루건조(1일소요)#하단참조
공업용 청소기와 집진 커버를 부드럽게 하고, 그라인더를 결합하여 지면을 평탄, 정돈함.
1. 옥상 이끼제거
2. 평탄화(어류요소제거)
3. 집진커버와 청소기를 결합 사용하여 먼지 발생을 줄인다(청소기 7만원대 / 커버 1만5천원 철물점 / 그라인더 보유공구)
4. 글라이더 작업완료 후 바닥이 하얗게 변함
5. 금이 가거나 뚫린 곳도 구별이 용이
6. 그라인더 작업 후 물청소
7. 햇빛에 하루 징조를 보인다. (완벽하게 건조해야 한다)
샌딩 작업 마무리 사진
2. 옥상페인트 하도작업 (하루소요)
1. 물청소는 했지만 전날 미세먼지 농도가 높아 빗자루로 다시 쓸어낸다.
2. 하도 작업 진행 - 가장 바닥에 칠해지는 페인트를 하도 - 콘크리트 바닥과 방수층에 밀착되도록 도와주는 역할 (접착제 역할) - 시공 후 건조를 완벽하게 할 수 있도록 하는 것이 중요
3) 오전 일찍 시작하여 오전에도 하도작업 완료 (하루건조)
4. 건조완료 후 퍼티 / 실리콘 작업 - 클레임 및 균열부분을 채워주면 됨.
하도 작업 사진

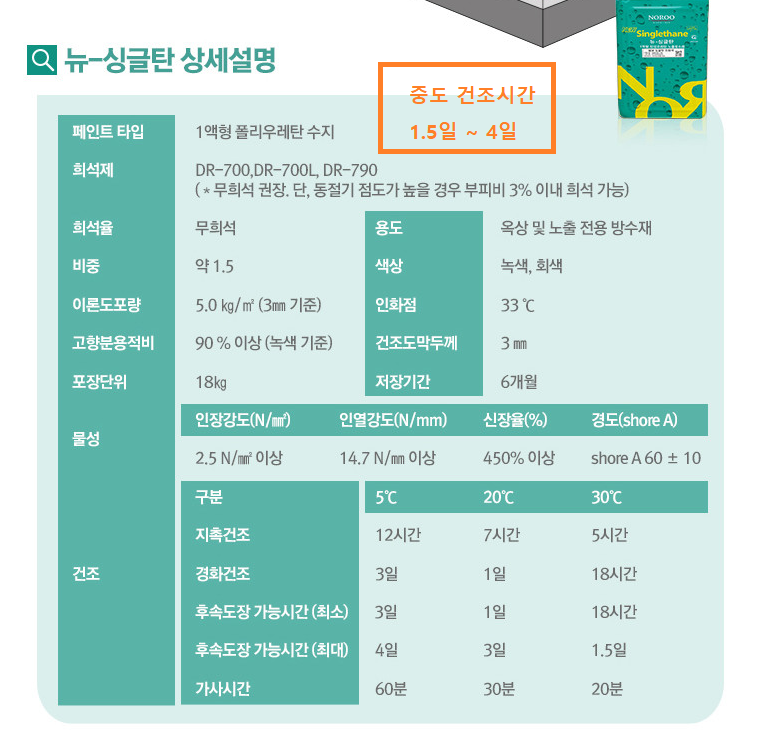

3. 옥상 페인트 중도 작업(2회) 3일 소요 사용제품 : 1액형(2액형 사용주의)
1. 실제 방수 역할을 하는 페인트
2. 중도 작업은 2회 실행(1액형 페인트 사용) - 전체 중도 작업 후 1일 건조 - 1일 건조 후 중도 작업 추가 작업(2회 작업 진행 시 수어 부분에 남은 페인트와 규사를 섞어 평탄 진행) - 수어 보수 부분은 페인트 건조 시간이 오래 걸린다(밟을 경우 배부름 현상 또는 터짐 현상이 발생하므로 주의가 발생하므로
3. 두 번 바른 다음날 비가 오고 이틀 정도 더 건조하다(도중 작업 후 건조 온도는 26~28도 날씨)
4. 바닥을 밟으면 끈적끈적 달라붙는 느낌이 든다(덧칠 작업이 완료되면 달라붙는 느낌이
중도 작업 완료 사진
4. 옥상페인트 덧칠작업(2일소요) 테마+경화제사용(섞은후 경화시작)
1. 마지막 페인트 덧칠 작업
2. 방수층이 쉽게 벗겨지고 손상을 방지하기 위해 하는 작업
3. 상도 작업은 2액형이므로 주제와 경화제를 섞어 사용하지만 (섞으면 바로 자동 건조가 시작되므로 섞은 페인트는 바로 사용하는 것이 좋다)
4. 보호막 역할을 하는 (마지막 코팅작업이라고 생각하면 됨)
5. 전체 2회 작업 완료
위 그림 작업 완료 사진
일주일 가량 걸린다
1. 건조한 부분 때문에 작업에 걸리는 시간이 많은
2. 셀프시공시 시공비 절약- 제조사 견적: 300만원- 매장페인트 구매: 80만원- 인터넷페인트 구매: 50만원 여기서 공업용청소기+ 집진커버+ 그라인더+ 붓/ 롤러 등 잡자재비용이 추가됨
3. 즐거운 구매하였으나 새고 있어 빼고 사용 - 집 근처 페인트 회사 사장님께 물으니 가급적 사용하지 않는 것이 좋다고 말씀하신다 - 푸석푸석해서 페인트가 잘 안발라질 때는 10% 이하로 희석해서 상용하면 되는데 사용을 비춘다
4. 2021.04월 방수작업 후 현재 2021.08월까지 지켜본 바 - 여름장마의 답답함이 확실히 가셨다 - 여름옥상에서 열을 많이 받으면 더웠는데 예전보다 훨씬 시원하고(체감느낌) - 옥상이끼 등의 발생으로 미관상 안 좋았던 부분이 말끔히 없어졌다
시간적 여유가 있다면 셀프로 시공하는 것을 권장합니다.
